寧夏—湖南800千伏特高壓直流輸電(簡稱"寧電入湘")工程是納入國家"十四五"電力發展規劃的跨省跨區輸電通道重點項目,也是全國第一條以沙漠、戈壁、荒漠為重點的大型風電、光伏基地外送特高壓直流通道,作為項目受端落點,衡陽±800千伏換流站正緊鑼密鼓有序推進各項施工任務。

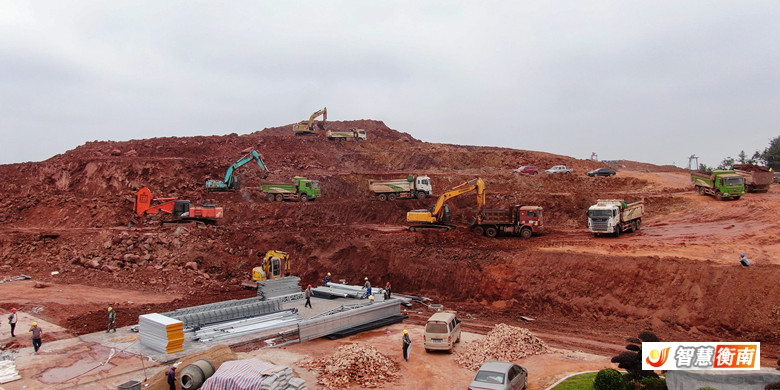

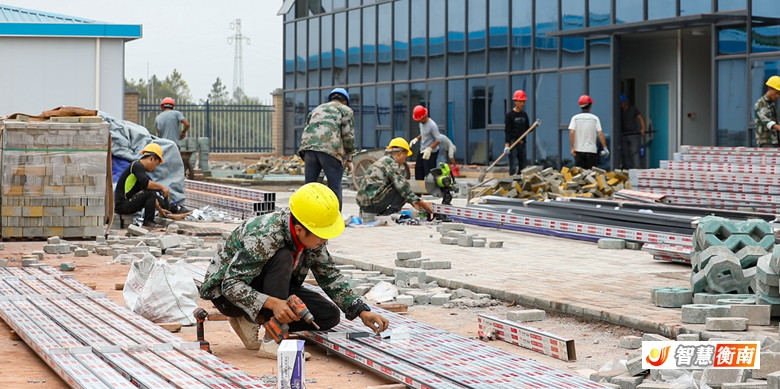

衡陽±800千伏換流站位于衡南縣泉湖鎮紅湖村和小江村交界處,項目現場,挖機、鉤機、貨車等數十輛大型施工車輛來回穿梭,施工人員各司其職,正緊鑼密鼓地進行"四通一平"工程建設,現場一片繁忙景象。
作為"寧電入湘"工程的重要組成部分,衡陽±800千伏換流站站址總用地面積30.56公頃,總建筑面積30524平方米,計劃建設各類建筑物共計36幢。目前,臨時進站道路已拉通;集中辦公區主體結構已經完成;全長4.8公里的電線線路已施工完畢;自來水已完成進站道路T接口改造預留;內、外網已引接至臨建區域。"計劃10月初能完全實現通水、通路、通電、通信,場地平整工作挖填方總量約為320萬方,目前累計完成29%。"衡陽±800千伏換流站業主項目部副經理譚仕強向記者介紹道。
按年送電量400至440億千瓦時設計,"寧電入湘"工程"十四五"末投產后,可為湖南增加1/6的用電量,其中輸送新能源電量占比超過50%,將從根本上解決寧夏新能源并網消納難題,并助力湖南打贏藍天保衛戰,在能源結構綠色低碳轉型上走在全國前列。"現場參建各方將咬定既定節點不放松,通過科學調度施工資源、合理優化工序安排、緊盯關鍵工序指標、定期開展隱患排查等措施,確保‘四通一平’工程于2023年12月份安全優質高效完成,為2025年9月份全站投運奠定堅實根基。"衡陽±800千伏換流站業主項目部副經理譚仕強說。
